基建处党支部组建专班攻坚克难,提前实现西北片区中心配电室正式供电
发布时间:2020-06-08 作者: 浏览次数:260

基建处党支部组建专班攻坚克难,提前实现西北片区

中心配电室正式供电

基建处党支部积极发挥党员先锋模范作用,勇于担当,攻坚克难,全力抓好南校区西北片区中心配电室工作。57日,经国家电网泰安供电公司验收通过,西北片区中心配电室10KV主供电源提前20天正式供电。

组建专班,发挥老党员模范带头作用

基于南校区西北片区中心配电室对整个片区建设的重要性,项目启动伊始,基建处党支部组建专班,由林建安、于魁男和孙华伟老中青结合组织攻坚。林建安和于魁男是多年的老党员,孙华伟则是入职不久的入党积极分子,他们在工作中团结协作、密切配合,老党员通过统筹全局规划、把握重点指导、施工现场讲解、技术层级把关等多种方式言传身教,积极发挥传帮带作用,带领年轻人踏踏实实干事创业。

倒排工期,统筹建设各相关环节工序

配电室设备招标前,建设专班仔细梳理片区建设各用电系统负荷和各使用部门用电需求,积极与原设计单位和深化设计单位沟通,完善施工方案,做到合规、安全、经济,使完善后的施工图能够更好地满足需求、留足后续发展需要。

为保证设备按期进场安装,建设专班提前谋划,积极推进中心配电室土建施工。201912月,完成室内设备基础和大部分10KV电缆穿线管道敷设;20201月,采取一系列冬季施工措施,确保配电室内墙抹灰和安石粉施工如期完成,为2020年春节后设备安装打下良好基础。

防疫复工,步步跟进扎实落实工期目标

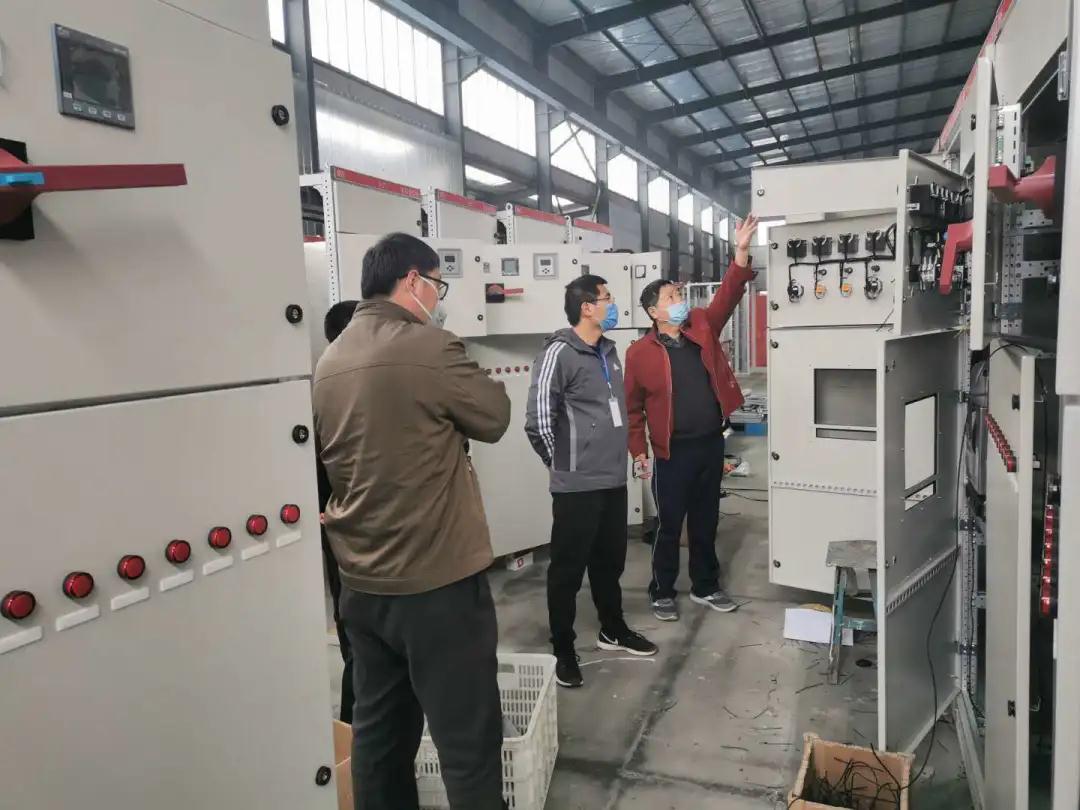

新冠肺炎疫情发生后,建设专班及时制定积极的设备生产推进预案。西北片区复工后,针对设备生产厂家元器件采购受到影响的状况, 建设专班在总包单位、监理单位配合下,主动作为,及时与设备生产厂家对接,寻求解决方案,推进设备元器件到货。加强设备过程监造,每隔两天就去厂家现场监督,促使设备按计划加工完成。

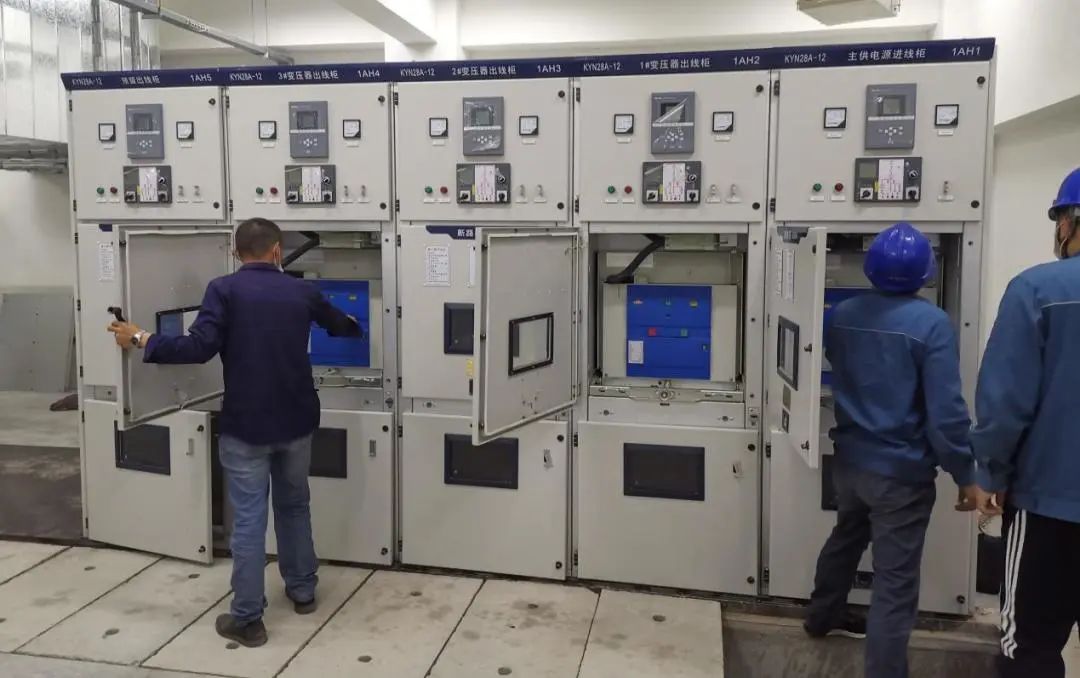

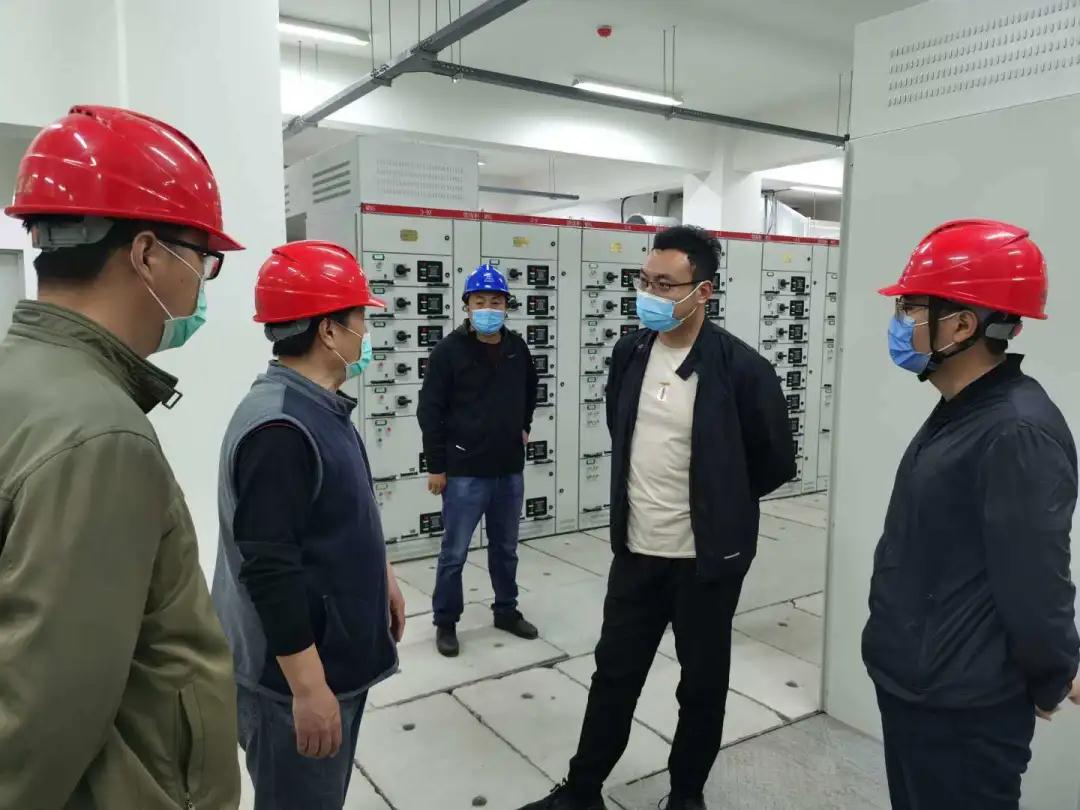

中心配电设备安装调试阶段,建设专班积极督促监理、施工单位,在确保安全和质量前提下,科学安排施工,及时向供电公司报送预审材料,借助省重点项目和省“四进”工作组的有利平台,提前办理送电手续,并顺利通过国家电网泰安供电公司验收,最终保证了片区中心配电室10KV主供电源提前送电。

中心配电室10KV主供电源供电是整个南校区西北片区项目的关键环节,它的顺利验收,将为整个片区照明、弱电、消防、电梯等调试、收工作提供有力保障,为西北片区按期交付使用奠定坚实基础。
